„Rote Riesen“ über Schwandorf!
Das Großprojekt TRIPHÖNIX wirft weiterhin seinen Schatten voraus. In einem Fall einen besonders langen Schatten, nämlich den der beiden notwendigen Baustellenkrane.
Diese sollen vom Abbruch 2026 über die gesamte Bauphase bis zum Jahr 2031 eingesetzt werden.
Die Dimensionen der Anlagen mit dem Namen „WOTAN 75247.64/4“ sind beeindruckend:
Turmhöhe bis zur Kabine: 55 m
Max. Gesamthöhe: 118 m und 130 m bei hochgestelltem Ausleger
Auslegerlänge: 63 m und 78 m
Max. Ausladung (Haken): 60 m und 75 m
Max. Last bei voller Ausladung: 24 t und 32 t
Max. Last bei min. Ausladung: 64 t
Diese Leistungen sind erforderlich, um auch große und schwere Teile – wie etwa die Kesseltrommeln oder Wärmetauscherflächen – über die Ofenlinie 4 und den Müllbunker an Ort und Stelle zu heben.

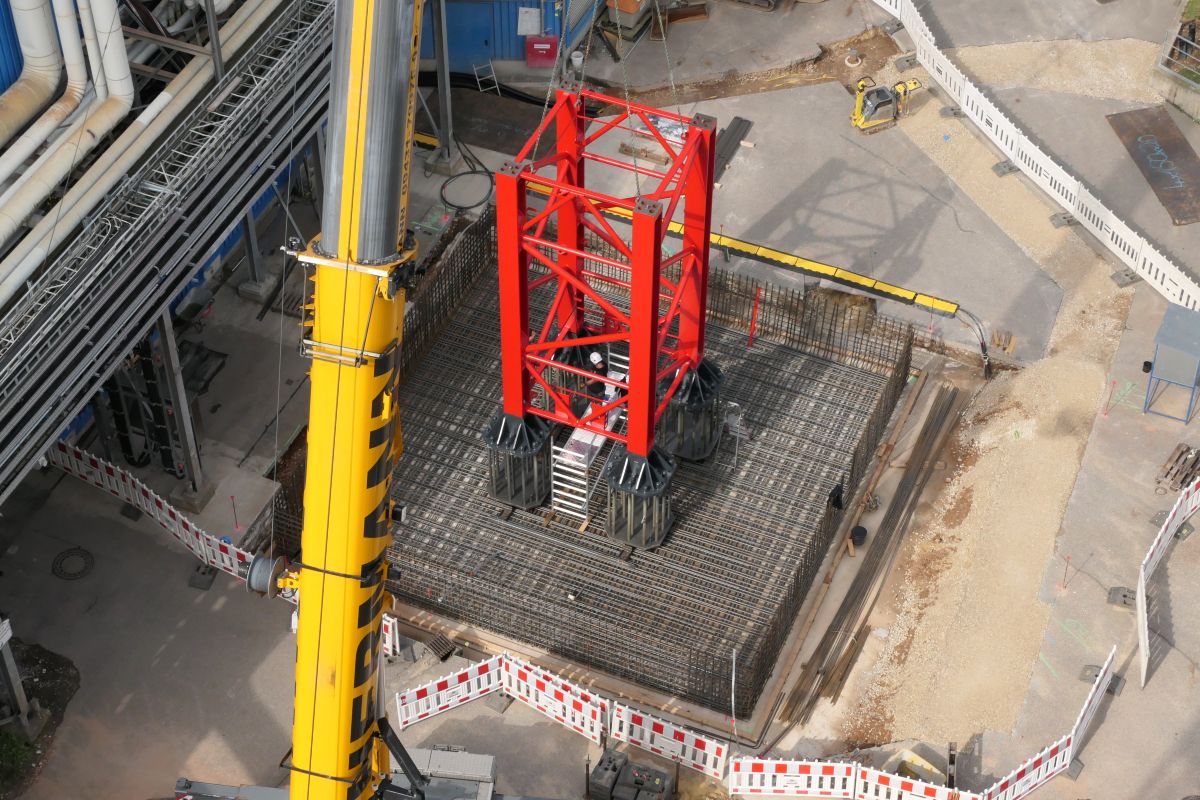

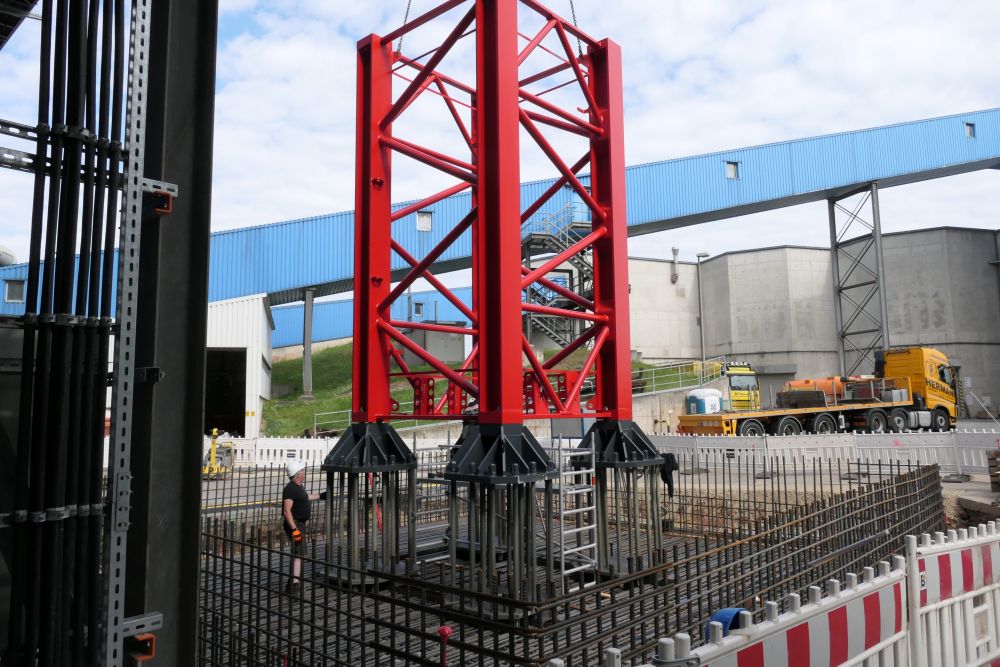

Derartige „Großbaukräne“ können nicht einfach auf einer Asphaltfläche abgestellt werden. Sie benötigen massive, statisch exakt berechnete Betonfundamente von ca. 180 bzw. 260 Kubikmetern, in denen die entsprechenden Befestigungsanker fest vergossen sind.
Damit ab etwa Mitte November 2025 die Kranmontage erfolgen kann, mussten vor Fertigung der Betonfundamente dort liegende Kanal- und Wasserleitungen sowie eine Gasleitung umverlegt oder zumindest gesichert werden. Nach diesen Arbeiten wurde im Juli 2025 mit der Vorbereitung der Betonfundamente begonnen.
